Typische Stakeholder-Fehler in Projekten – Stakeholder-Management entscheidet in vielen Projekten darüber, ob ein Vorhaben wirklich erfolgreich ist – oder ob es trotz guter Facharbeit politisch scheitert. Dennoch behandeln viele Teams Stakeholder eher „nebenbei“, weil sie sich auf Termine, Budgets und Inhalte konzentrieren. Genau hier entstehen typische Fehler, die später viel Zeit, Geld und Glaubwürdigkeit kosten.
In diesem Artikel lesen Sie, welche Stakeholder-Fehler in Projekten besonders häufig auftreten, woran Sie sie früh erkennen und wie Sie sie pragmatisch vermeiden.

1. Was sind Stakeholder – und warum sind sie so entscheidend?
Stakeholder sind alle Personen oder Gruppen, die ein berechtigtes Interesse am Projekt haben, die es beeinflussen können oder von den Ergebnissen betroffen sind. Dazu gehören nicht nur Auftraggeber, Kunden und Nutzer, sondern zum Beispiel auch:
- Fachbereiche
- Betriebsrat und Arbeitnehmervertretungen
- IT, Compliance und Datenschutz
- Lieferanten und Dienstleister
- interne „Meinungsmacher“ und informelle Führungskräfte
In der Praxis scheitern Projekte oft nicht an der Technik, sondern an Erwartungen, Machtkonstellationen und Kommunikation. Wer Stakeholder zu spät oder nur oberflächlich einbindet, riskiert Widerstände, Verzögerungen und verdeckte Blockaden.

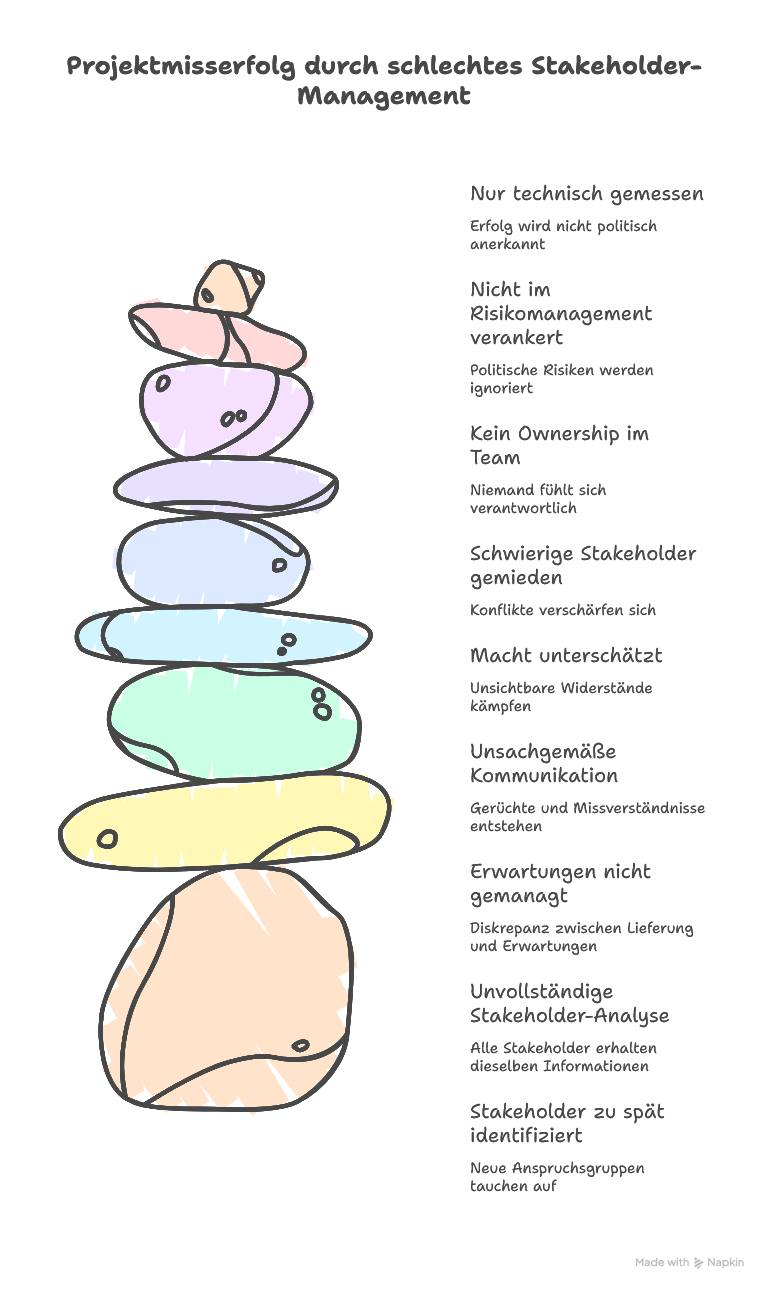

2. Typische Stakeholder-Fehler im Überblick
Im Folgenden finden Sie die häufigsten Stolperfallen im Stakeholder-Management – inklusive praktischer Hinweise, wie Sie diese im Projektalltag entschärfen.
2.1 Stakeholder zu spät identifiziert
Viele Projekte starten „einfach los“, weil der Zeitdruck hoch ist und das Team schnell liefern möchte. Erst wenn erste Entscheidungen getroffen sind, fällt auf, dass wichtige Stakeholder gar nicht eingebunden wurden.
Typische Symptome
- Neue Anspruchsgruppen „tauchen plötzlich auf“
- Späte Einwände führen zu teuren Änderungen
- Fachbereiche fühlen sich übergangen und reagieren gereizt
Folgen für das Projekt
- Nachträgliche Anpassungen verschieben Meilensteine
- Vertrauen zwischen Projektteam und Organisation leidet
- Politische Konflikte überlagern fachliche Diskussionen
So vermeiden Sie den Fehler
- Erstellen Sie direkt zum Projektstart eine Stakeholder-Liste
- Fragen Sie gezielt: „Wer könnte von diesem Projekt betroffen sein – direkt oder indirekt?“
- Nutzen Sie Workshops mit Vertretern verschiedener Bereiche, damit Sie „blinde Flecken“ aufdecken
2.2 Unvollständige oder oberflächliche Stakeholder-Analyse
Viele Teams listen Stakeholder zwar auf, aber sie analysieren kaum, wie stark diese Gruppen das Projekt beeinflussen und was sie wirklich brauchen. Dadurch planen sie Kommunikation und Einbindung oft „über einen Kamm“.
Typische Symptome
- Alle Stakeholder erhalten dieselben Informationen
- Kritische Gruppen werden genauso behandelt wie neutrale
- Widerstände wirken überraschend, obwohl sie absehbar waren
Folgen für das Projekt
- Sie investieren viel Aufwand in „falsche“ Stakeholder
- Kritische Schlüsselpersonen fühlen sich nicht ernst genommen
- Unterstützung bleibt aus, obwohl Sie formell „alle informiert haben“
So vermeiden Sie den Fehler
Nutzen Sie einfache Analysemethoden, zum Beispiel:
- Macht-Interesse-Matrix:
- Wie groß ist der Einfluss auf das Projekt?
- Wie stark ist das Interesse an den Ergebnissen?
- Stakeholder-Steckbriefe mit Fragen wie:
- Welche Erwartungen hat diese Person?
- Was sind mögliche Sorgen oder Risiken aus ihrer Sicht?
- Was motiviert sie, das Projekt zu unterstützen?
Planen Sie auf dieser Basis gezielt, wer welche Information in welcher Tiefe braucht.
2.3 Erwartungen nicht aktiv gemanagt
Wenn Projektziele vage bleiben, füllen Stakeholder die Lücken automatisch mit eigenen Vorstellungen. Dadurch entsteht eine gefährliche Diskrepanz zwischen dem, was geliefert werden soll, und dem, was verschiedene Gruppen stillschweigend erwarten.
Typische Symptome
- Sätze wie „Ich dachte, das macht ihr doch mit“ oder „Davon sind wir ausgegangen“
- Immer neue „Sonderwünsche“ tauchen im Projektverlauf auf
- Das Projektteam diskutiert ständig über Scope und Prioritäten
Folgen für das Projekt
- Umfang schleicht sich aus („Scope Creep“)
- Ressourcen reichen nicht mehr aus, obwohl der Plan „richtig“ wirkte
- Am Ende ist niemand wirklich zufrieden, obwohl Sie formal geliefert haben
So vermeiden Sie den Fehler
- Klären Sie Ziele, Nicht-Ziele und Grenzen explizit – schriftlich und wiederholt
- Arbeiten Sie mit klaren Abnahmekriterien und Beispielen, damit alle dasselbe Bild vor Augen haben
- Sprechen Sie Annahmen offen an: „Wir gehen aktuell davon aus, dass … – stimmt das aus Ihrer Sicht?“
- Dokumentieren Sie Vereinbarungen kurz und teilen Sie sie transparent mit den relevanten Stakeholdern
2.4 Kommunikation unsystematisch oder einseitig
Viele Projektteams kommunizieren vor allem „nach oben“ zum Sponsor, während andere Stakeholder nur sporadisch oder zufällig informiert werden. Dadurch entstehen Gerüchte, Missverständnisse und unnötige Konflikte.
Typische Symptome
- Stakeholder erfahren wichtige Informationen „auf dem Flur“
- Unterschiedliche Gruppen hören unterschiedliche Versionen der Projektstory
- Meetings drehen sich immer wieder um Grundsatzfragen, statt um Entscheidungen
Folgen für das Projekt
- Vertrauen schwindet, weil Informationen als intransparent gelten
- Widerstände verhärten sich, obwohl sie früh lösbar gewesen wären
- Das Team verbringt viel Zeit mit „Reparaturkommunikation“
So vermeiden Sie den Fehler
- Erstellen Sie einen einfachen Kommunikationsplan mit:
- Zielgruppen
- Botschaften
- Kanälen (Meeting, Newsletter, Intranet, 1:1-Gespräche)
- Frequenz
- Variieren Sie Tiefe und Tonalität je nach Stakeholder-Gruppe
- Etablieren Sie Feedback-Kanäle, damit Stakeholder Fragen und Bedenken frühzeitig äußern können
2.5 Macht und Einfluss unterschätzt
In vielen Organisationen gibt es Personen, die keinen offiziellen Titel tragen, aber faktisch viel Macht besitzen. Wer diese informellen Führungskräfte ignoriert, kämpft oft gegen unsichtbare Widerstände.
Typische Symptome
- Entscheidungen wirken in Gremien logisch, werden im Alltag aber nicht gelebt
- „Geräusche im System“ nehmen zu, ohne dass klar ist, wer sie treibt
- Einzelne Personen „kippen“ die Stimmung in Arbeitsgruppen oder Teams
Folgen für das Projekt
- Veränderungsbereitschaft bricht plötzlich ein
- Piloten oder Rollouts laufen in manchen Bereichen gut, in anderen überraschend schlecht
- Eskalationen landen beim Top-Management, obwohl die Ursachen im Alltag liegen
So vermeiden Sie den Fehler
- Fragen Sie früh: „Wer hat hier inoffiziell Einfluss, dem die Leute folgen?“
- Suchen Sie das persönliche Gespräch mit informellen Führungskräften und holen Sie sie bewusst „ins Boot“
- Binden Sie sie als Multiplikatoren ein, damit sie die Projektstory glaubwürdig in ihre Netzwerke tragen
2.6 Schwierige Stakeholder gemieden oder „abgestraft“
Kritische oder laute Stakeholder gelten oft als „Störer“. Manche Projektleiter meiden sie, andere versuchen, sie aus Entscheidungen herauszuhalten. Dadurch verschärfen sie Konflikte, statt sie konstruktiv zu nutzen.
Typische Symptome
- Kritische Stimmen tauchen nur in großen Runden auf, weil sie vorher niemand ernsthaft angehört hat
- Emotionale Diskussionen blockieren Meetings
- Fronten verhärten sich, und es entsteht ein „Wir gegen die“
Folgen für das Projekt
- Wertvolle Hinweise gehen verloren, obwohl sie Risiken früh anzeigen könnten
- Widerstände verlagern sich in informelle Netzwerke
- Die Projektleitung verliert an Glaubwürdigkeit, weil sie Konflikten ausweicht
So vermeiden Sie den Fehler
- Suchen Sie das direkte Gespräch mit kritischen Stakeholdern – früh, offen und respektvoll
- Trennen Sie konsequent zwischen Rolle und Person: „Ihre Bedenken sind wichtig, lassen Sie uns gemeinsam prüfen, was davon wir berücksichtigen können.“
- Vereinbaren Sie klare Spielregeln für Diskussionen, damit Kritik konstruktiv bleibt
- Nutzen Sie Moderation oder Mediation, wenn Konflikte eskalieren
2.7 Kein klares Stakeholder-Ownership im Projektteam
Oft kümmert sich „irgendwie jeder“ und am Ende fühlt sich doch niemand verantwortlich. Dadurch bleiben Hinweise liegen, und wichtige Gespräche finden nicht statt.
Typische Symptome
- Rückmeldungen von Stakeholdern erreichen das Team zufällig
- Wichtige Ansprechpartner warten lange auf Antworten
- Das Projektteam reagiert vor allem reaktiv statt proaktiv
Folgen für das Projekt
- Chancen auf Unterstützung werden nicht genutzt
- Kleine Irritationen wachsen zu großen Konflikten
- Sponsor und Steuerungsgremium unterschätzen systematisch das Risiko
So vermeiden Sie den Fehler
- Definieren Sie explizit: „Wer ist für welche Stakeholder-Gruppe verantwortlich?“
- Halten Sie feste Routinen für Stakeholder-Updates im Projektteam ein
- Sammeln und priorisieren Sie Stakeholder-Themen strukturiert, damit sie nicht im Tagesgeschäft untergehen
2.8 Stakeholder-Management nicht im Risikomanagement verankert
Viele Risikolisten enthalten vor allem fachliche, technische oder terminliche Risiken. Politische oder personale Risiken tauchen dagegen kaum auf, obwohl sie oft entscheidend sind.
Typische Symptome
- Risikoworkshops enden bei „Systemausfall“ und „Budgetüberschreitung“
- Eskalationen mit Stakeholdern gelten als „Überraschung“
- Soft-Faktoren werden zwar erwähnt, aber nicht systematisch verfolgt
Folgen für das Projekt
- Frühwarnsignale bleiben ungenutzt
- Reaktionen fallen hektisch und defensiv aus
- Das Projektteam lernt kaum aus Konflikten, weil sie nicht ausgewertet werden
So vermeiden Sie den Fehler
- Führen Sie Stakeholder-Risiken bewusst in der Risikoliste – mit Eintrittswahrscheinlichkeit und Auswirkung
- Planen Sie präventive Maßnahmen: Gespräche, Workshops, Pilotierungen, Kommunikationsformate
- Überprüfen Sie regelmäßig, ob sich die Stakeholder-Landschaft verändert hat
2.9 Projekterfolg nur technisch gemessen, nicht politisch
Viele Projekte gelten fachlich als Erfolg, aber im Unternehmen spricht man trotzdem schlecht darüber. Das liegt häufig daran, dass Erfolg ausschließlich an Zeit, Budget und fachlichen Ergebnissen gemessen wird.
Typische Symptome
- Das System läuft, aber niemand nutzt es gern
- Fachlich richtige Entscheidungen stoßen auf geringe Akzeptanz
- Nachfolgeprojekte finden nur zähe Unterstützung
Folgen für das Projekt
- Erfolge lassen sich intern schlecht vermarkten
- Motivation im Team sinkt, weil die Leistung nicht anerkannt wird
- Organisation lernt: „Große Projekte bedeuten Stress, nicht Nutzen“
So vermeiden Sie den Fehler
- Definieren Sie Erfolg auch in weichen Kriterien: Akzeptanz, Zufriedenheit, Veränderungsbereitschaft
- Messen Sie regelmäßig die Stimmung bei zentralen Stakeholdern – zum Beispiel über kurze Pulsbefragungen oder qualitative Interviews
- Kommunizieren Sie Erfolge gezielt und erzählen Sie Erfolgsgeschichten, damit Nutzen sichtbar und greifbar wird
3. Best Practices für professionelles Stakeholder-Management
Nachdem Sie die typischen Fehler kennen, lohnt sich der Blick auf ein pragmatisches Vorgehen. Es muss nicht kompliziert sein, aber es braucht Konsequenz.
3.1 Ein einfaches Vorgehensmodell in fünf Schritten
- Stakeholder identifizieren
- Wer ist betroffen, wer entscheidet, wer beeinflusst, wer informiert werden sollte?
- Stakeholder analysieren
- Interesse, Einfluss, Haltung (unterstützend, neutral, kritisch) bestimmen
- Zentrale Motive, Sorgen und Erwartungen verstehen
- Ziele und Strategie festlegen
- Für jede Gruppe klären: Was wollen wir erreichen?
- Haltung und Kommunikation darauf ausrichten
- Maßnahmen planen und umsetzen
- Geeignete Formate definieren: Workshops, Lenkungskreise, 1:1-Gespräche, Newsletter, Demos
- Verantwortung im Projektteam klar zuordnen
- Laufend beobachten und anpassen
- Stimmungen und Dynamiken regelmäßig überprüfen
- Strategie und Maßnahmen anpassen, wenn sich Machtverhältnisse oder Prioritäten ändern
3.2 Konkrete Tipps für den Projektalltag
- Früh über Nutzen sprechen, nicht nur über Features
Erklären Sie, warum das Projekt wichtig ist und was sich für die jeweiligen Stakeholder verbessert. - Konsequent zuhören – auch wenn es unbequem wird
Viele Widerstände basieren auf echten Sorgen. Wenn Sie diese ernst nehmen, gewinnen Sie Vertrauen und wertvolle Hinweise. - Transparenz bevorzugen, statt alles „glattziehen“ zu wollen
Benennen Sie Unsicherheiten und Grenzen offen, denn Stakeholder spüren sie ohnehin. - Rituale etablieren
Regelmäßige Stakeholder-Runden, kurze Statusmails oder Demo-Sessions sorgen für Kontinuität und reduzieren Gerüchte. - Lernen institutionalisieren
Führen Sie nach wichtigen Phasen kurze Retrospektiven durch, in denen Sie Stakeholder-Aspekte explizit betrachten.
4. Fazit Typische Stakeholder-Fehler in Projekten: Stakeholder-Management ist kein „Nice-to-have“
Stakeholder-Management entscheidet nicht nur über Akzeptanz, sondern sehr direkt über Geschwindigkeit, Qualität und Nachhaltigkeit von Projekten. Sie können noch so exzellent planen und entwickeln – wenn wichtige Gruppen nicht mitgehen, gerät das Projekt ins Straucheln.
Wer typische Fehler kennt und bewusst vermeidet, erhöht die Wahrscheinlichkeit, dass Projekte fachlich überzeugen und organisatorisch tragen. Beginnen Sie mit einfachen Schritten: Machen Sie Stakeholder sichtbar, reden Sie systematisch mit ihnen und integrieren Sie ihre Perspektive in Entscheidungen.
So entwickeln Sie nach und nach genau das Stakeholder-Management, das erfolgreiche Projekte von reinen „Papiererfolgen“ unterscheidet.
