Fortschritt im Projekt sichtbar machen – Transparenter Projektfortschritt entscheidet darüber, ob Stakeholder vertrauen, Teams fokussiert arbeiten und Projekte rechtzeitig korrigiert werden können. Viele Organisationen scheitern nicht an der Planung, sondern an der sichtbaren Steuerung unterwegs. Dieser Beitrag zeigt, wie Sie den Fortschritt im Projekt sichtbar machen – klar, faktenbasiert und verständlich für Management, Fachbereiche und Teams.
Sie bekommen konkrete Formate, Beispiele aus der Praxis, typische Fehler und Hinweise, wann Visualisierung allein nicht mehr reicht. Am Ende wissen Sie, wie Sie in Ihrem Unternehmen eine professionelle Fortschrittskommunikation aufbauen.

1. Was bedeutet „Fortschritt im Projekt sichtbar machen“?
Fortschritt im Projekt sichtbar machen heißt:
Den Stand der Arbeit so transparent darzustellen, dass jeder Beteiligte auf einen Blick erkennt, wo das Projekt steht, was gut läuft und wo Handlungsbedarf besteht.
Es geht um drei Dinge:
- Messbarkeit: Der Fortschritt basiert auf definierten Zielen, Meilensteinen und Kennzahlen.
- Visualisierung: Informationen werden in geeignete Bilder, Diagramme und Boards übersetzt.
- Kommunikation: Stakeholder verstehen, was die Zahlen bedeuten – ohne Projekthintergrund studiert zu haben.
Wichtig: Sichtbarmachung ist kein Selbstzweck. Sie dient der Steuerung: Entscheidungen treffen, Prioritäten anpassen, Risiken beheben.
2. Warum Sichtbarkeit von Projektfortschritt so kritisch ist
Viele Projekte laufen gefühlt „irgendwie“, bis es zu spät ist. Typische Symptome:
- Statusberichte voller Text, aber ohne klare Aussage
- Management hört nur „wir sind im Plan“, bis der große Knall kommt
- Teams kennen ihre Ziele, aber nicht, ob sie dem Gesamtprojekt wirklich näherkommen
Wenn Sie den Projektfortschritt konsequent sichtbar machen, gewinnen Sie:
1. Frühe Warnsignale
Abweichungen von Zeit, Kosten oder Scope werden früh erkennbar. Sie steuern, bevor es brennt.
2. Gemeinsames Verständnis
Alle sehen dieselben Fakten. Diskussionen drehen sich um Lösungen, nicht um unterschiedliche Wahrnehmungen.
3. Höhere Verbindlichkeit
Transparenz erzeugt Verbindlichkeit in Teams und gegenüber Stakeholdern.
4. Bessere Entscheidungen im Management
Die Führung trifft Entscheidungen auf Basis von klaren Bildern statt Bauchgefühl oder Schönfärberei.
3. Grundlagen: Was Sie messen müssen, um Fortschritt zu zeigen
Ohne klar definierte Ziele lässt sich kein Fortschritt darstellen. Für ein sauberes Fortschrittsbild brauchen Sie mindestens:
3.1 Projektziele und Ergebnisobjekte
- Was soll am Ende konkret vorliegen? (Lieferobjekte, Funktionen, Services)
- Wie messen Sie, ob diese Ergebnisse vollständig sind? (z. B. Abnahmekriterien, Definition of Done)
Beispiel:
Statt „Einführung eines neuen CRM-Systems“:
- „CRM-Funktionalitäten für Vertrieb und Service produktiv in drei Pilotländern“
- „80 % der Vertriebsmitarbeiter nutzen das System aktiv (Logins/Monat)“
3.2 Meilensteine mit klaren Akzeptanzkriterien
Ein Meilenstein ist nur dann für die Fortschrittsanzeige nutzbar, wenn eindeutig ist, wann er erreicht ist.
- Nicht: „Konzept steht“
- Besser: „Fachkonzept freigegeben von Bereichsleitung Vertrieb & IT-Architektur“
So lassen sich Meilensteine im Statusbericht klar grün/gelb/rot abbilden.
3.3 Strukturierte Arbeitspakete
Projektstrukturen (WBS/PSP, Epics, Workstreams) schaffen messbare Arbeitseinheiten:
- Jedes Arbeitspaket hat:
- klaren Inhalt
- Verantwortlichen
- Start- und Endtermin
- geplanten Aufwand (Stunden/Tage/Punkte)
Nur so können Sie zum Beispiel sagen: „65 % der in diesem Sprint geplanten Story Points sind abgeschlossen.“
3.4 Relevante Kennzahlen (KPIs)
Fortschritt sichtbar machen bedeutet auch, Wirkungen zu zeigen, nicht nur Aktivitäten:
- Termin: Plan-/Ist-Vergleich, Meilenstein-Trendanalyse
- Budget: Ist-Kosten vs. Plan, Burn-Rate
- Qualität: Fehlerquote, Nacharbeitsaufwand, Testabdeckung
- Nutzung: Adoption-Raten, Nutzungsintensität, Prozessdurchlaufzeiten
Wählen Sie wenige, aber aussagekräftige KPIs. Zu viele Zahlen verwirren.

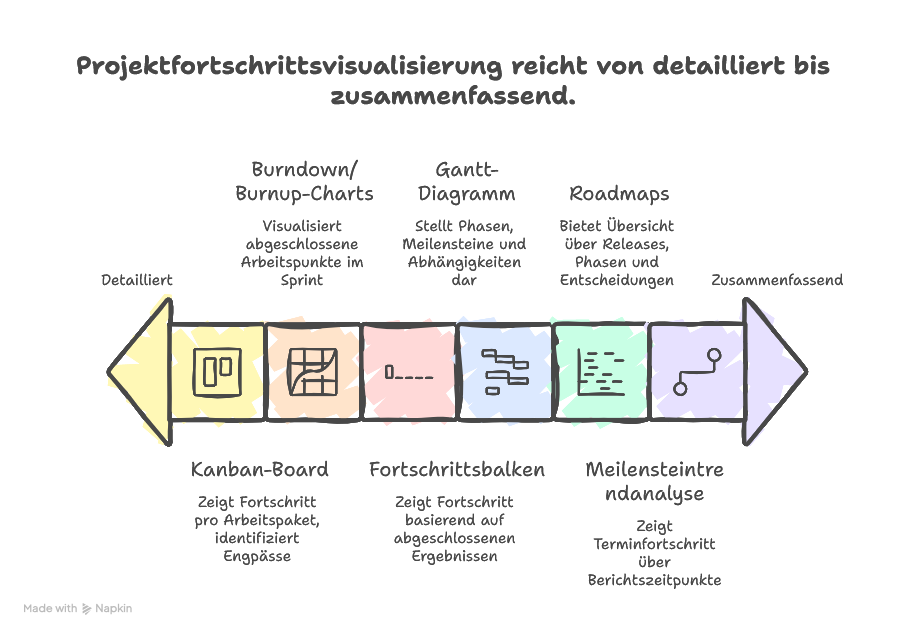

4. Wie Sie Fortschritt im Projekt sichtbar machen: Formate und Methoden
Im Kern gibt es vier Ebenen der Darstellung:
- Zeit & Meilensteine
- Scope & Arbeitsstand
- Risiken & Abweichungen
- Wirkung & Nutzen
4.1 Zeit und Termine: Gantt, Meilensteintrendanalyse & Roadmaps
Gantt-Diagramm
Klassiker für Projektpläne. Gut geeignet für:
- Darstellung von Phasen und Meilensteinen
- Abhängigkeiten
- grobe Übersicht für Führungskräfte
Tipp: Nutzen Sie Gantt für grobe Struktur, nicht für jedes Detailtask.
Meilensteintrendanalyse (MTA)
Eines der effektivsten Werkzeuge, um Terminfortschritt sichtbar zu machen:
- X-Achse: Berichtszeitpunkte (z. B. Kalenderwochen)
- Y-Achse: geplante Fertigstellungstermine der Meilensteine
- Jeder Punkt: Termin eines Meilensteins zum jeweiligen Berichtstermin
Vorteil:
Sie erkennen „schleichende“ Terminverschiebungen sofort. Sinkende Linie = Projekt holt auf. Steigende Linie = Projekt wird später fertig.
Roadmaps für Management
- Zeitachse (z. B. Quartale)
- Blaue/ farbige Balken für Releases, Phasen, Kernlieferobjekte
- Markierung von wichtigen Entscheidungen
Diese Visualisierung eignet sich für Lenkungsausschüsse: nicht zu technisch, aber klar.
4.2 Scope und Arbeitsstand: Kanban, Burndown & Fortschrittsbalken
Kanban-Boards
- Spalten wie „To Do – In Arbeit – Review – Done“
- Karten für Arbeitspakete, User Stories oder Tickets
Vorteile:
- Fortschritt pro Arbeitspaket sichtbar
- Engpässe (lange Warteschlangen in einer Spalte) werden klar
- Gut für operative Teams
Wichtig für Entscheider:
Aggregierte Auswertungen aus dem Board (Durchlaufzeiten, Anzahl abgeschlossener Items) statt nur Screenshots.
Burndown– und Burnup-Charts
- Burndown: Zeigt, wie viel Arbeit (z. B. Story Points) bis zum Zeitpunkt X noch offen ist.
- Burnup: Zeigt kumulativ, wie viel vom Gesamtumfang bereits fertig ist.
Einsatz:
- Sprint-Fortschritt in agilen Teams
- Visualisierung von „wir nähern uns dem Ziel“ vs. „wir treten auf der Stelle“
Fortschrittsbalken nach Ergebnissen
Statt prozentuale Schätzwerte („Wir sind zu 80 % fertig“) nutzen Sie z. B.:
- „5 von 7 Zielländern live geschaltet“
- „12 von 15 Kernprozessen migriert“
- „3 von 4 Hauptschnittstellen produktiv“
Das lässt sich in einfache Fortschrittsbalken übersetzen – sehr verständlich fürs Management.
4.3 Risiken, Probleme und Abweichungen sichtbar machen
Nur positive Bilder zu zeigen, ist gefährlich. Fortschrittsdarstellung muss auch Risiken einbeziehen.
Bewährtes Format:
- RAG-Status (Red/Amber/Green – Rot/Gelb/Grün)
- Pro Dimension: Zeit, Kosten, Scope, Qualität
Ergänzt um:
- Top-3-Risiken (mit Eintrittswahrscheinlichkeit, Auswirkung, Maßnahme, Verantwortlichem)
- Offene Entscheidungen (mit Frist und Entscheidungsträger)
So entsteht ein klares Bild:
- Wo läuft es stabil (grün)?
- Wo braucht es aktives Management (gelb/rot)?
4.4 Wirkung und Nutzen: Vom Output zum Outcome
Viele Statusberichte enden bei „was wir getan haben“. Entscheider interessiert eher:
- Wie nah sind wir am geschäftlichen Nutzen?
- Verändert sich bereits etwas messbar?
Beispiele für Nutzen-KPIs:
- Bearbeitungszeit eines Prozesses vor/nach Implementierung
- Anzahl Medienbrüche reduziert
- Steigerung der Kundenzufriedenheit in einem Kanal
- Kosten pro Vorgang gesunken
Fortschritt sichtbar machen bedeutet auch, diese Kennzahlen regelmäßig zu berichten. Selbst wenn der volle Effekt erst später eintritt, helfen Zwischenergebnisse und Pilotdaten.
5. Praxisbeispiele: So sieht sichtbarer Projektfortschritt aus
5.1 Beispiel 1: IT-Systemeinführung im Vertrieb
Ausgangslage:
- Einführung eines neuen CRM-Systems in mehreren Ländern
- Hohes Interesse der Geschäftsführung
- Großes Risiko für Vertrieb, wenn Einführung schiefgeht
Lösung zur Sichtbarmachung:
- Roadmap mit Quartalen und Ländereinführungen
- Meilensteintrendanalyse für zentrale Termine (Pilot, Rollout-Wellen)
- Fortschrittsbalken pro Land (z. B. Datenmigration, Schulungen, Go-Live)
- Nutzungs-KPIs: Logins pro Nutzergruppe, erfasste Opportunities, Quote vollständiger Datensätze
Ergebnis:
- Lenkungsausschuss erkennt früh, in welchem Land Kapazitäten knapp werden.
- Vertrieb erkennt, dass die Nutzung im Pilotland hinterherhinkt und kann gezielt gegensteuern.
5.2 Beispiel 2: Prozessoptimierung in der Verwaltung
Ausgangslage:
- Optimierung mehrerer Verwaltungsprozesse
- Viele Beteiligte, wenig Projektmanagement-Erfahrung
- Wunsch nach einfacher, verständlicher Darstellung
Lösung:
- Kanban-Board für alle Prozess-Workshops und Maßnahmen
- Monatlicher One-Pager:
- Oben: Zielbild (z. B. „Durchlaufzeit reduziert von 10 auf 5 Tage“)
- Mitte: Fortschrittsbalken pro Prozess (erhoben durch Umsetzung der Maßnahmen)
- Unten: Top-3-Hindernisse und Entscheidungen
Ergebnis:
- Führungskräfte sehen auf einer Seite, was bereits erreicht wurde.
- Engpässe (z. B. fehlende IT-Freigaben) werden schnell eskaliert.
5.3 Beispiel 3: Produktentwicklung in einem agilen Setup
Ausgangslage:
- Cross-funktionales Team entwickelt ein neues digitales Produkt.
- Management ist nicht tief in agilen Methoden, will aber Fortschritt sehen.
Lösung:
- Quartals-Roadmap mit Epics und Kernfeatures
- Burnup-Chart für den Product Backlog (abgeschlossene Story Points vs. Gesamt-Backlog)
- Demo-Metrik: Anzahl demonstrierter, von Stakeholdern akzeptierter Features
- Outcome-Metrik (z. B. aktive Nutzer in der Beta-Phase, Conversion Rate)
Ergebnis:
- Statt abstrakter Velocity-Zahlen sehen Entscheider Feature-Fortschritt und Nutzereffekte.
- Diskussion verschiebt sich von „Warum braucht ihr so lange?“ zu „Welche Features bringen den meisten Nutzen?“.
6. Typische Fehler, wenn man Projektfortschritt sichtbar machen will
6.1 „Wir sind zu 80 % fertig“
Die berüchtigte Prozentangabe ohne solide Basis. Probleme:
- basiert oft auf Bauchgefühl
- keine klare Definition, was „fertig“ heißt
- verschleiert Restaufwand und Risiken
Besser: Fortschritt an konkreten Ergebnissen und klar definierten Meilensteinen messen.
6.2 Zu technisch für das Management
Berichte voller Details:
- Tools, Ticketnummern, technische Aufgaben
- Abkürzungen, die außerhalb des Projektteams niemand versteht
Ergebnis: Management schaltet ab.
Lösung: Technische Details intern lassen, für das Management in Nutzen, Termine, Risiken, Entscheidungen übersetzen.
6.3 Reine Schönwetter-Berichte
Niemand traut sich, Probleme offen darzustellen. Alles ist „gelb-grün“. Folge:
- Risiken eskalieren zu echten Krisen
- Vertrauen sinkt, sobald Probleme sichtbar werden
Professionelle Fortschrittskommunikation lebt von ehrlicher Lagebeschreibung mit klaren Maßnahmen.
6.4 Zu komplexe Visualisierungen
Dashboard mit 30 Kennzahlen, 5 Diagrammen, 8 Farbskalen. Effekt:
- Überforderung
- selektive Wahrnehmung
- Missverständnisse
Besser:
- Pro Zielgruppe wenige, klar erklärte Visualisierungen
- Konsistenz über Zeit (Formate nicht ständig wechseln)
6.5 Keine klare Verbindung zum Business-Nutzen
Wenn Sie nur Projektaktivitäten berichten („Workshops durchgeführt“, „Sprints abgeschlossen“), fehlt der Bezug zu:
- Prozessverbesserung
- Kostenreduktion
- Kundennutzen
Das Management fragt sich: „Wozu das alles?“
7. Wann Fortschritt sichtbar machen nicht funktioniert
Trotz guter Visualisierungen gibt es Situationen, in denen Fortschrittsdarstellung an Grenzen stößt.
7.1 Unklare Ziele und fehlender Scope
Wenn:
- Projektziele widersprüchlich oder vage sind
- kein abgestimmter Scope existiert
- Prioritäten sich ständig ändern
… dann visualisieren Sie nur Chaos. Der erste Schritt ist dann Projektklärung, nicht Reporting.
7.2 Politische Widerstände und Kultur
In Organisationen, in denen:
- Transparenz als Risiko gesehen wird
- Fehler vertuscht werden
- Statusberichte primär politisch „optimiert“ werden
… können Sie noch so saubere Tools einsetzen – die Daten bleiben geschönt.
Hier brauchen Sie:
- klares Mandat von oben für ehrliche Berichte
- Schutz für Projektleiter, die Probleme offenlegen
- ggf. neutrale Moderation von außen
7.3 Stark kreative oder explorative Projekte
In frühen Innovationsphasen oder Forschungsprojekten:
- Ergebnisse sind schwer planbar
- klassische Kennzahlen greifen nicht
Hier funktioniert Fortschrittsanzeige besser über:
- Lernfortschritt („Welche Hypothesen wurden geprüft?“)
- Entscheidungsreife („Welche Optionen sind ausgeschlossen, welche werden weiterverfolgt?“)
- Meilensteine wie „Prototyp getestet“, „Proof-of-Concept abgeschlossen“
7.4 Fehlende Datenqualität
Wenn Zeiterfassung, Aufwandsschätzungen oder Ticket-Status nicht gepflegt werden, sind alle Diagramme wertlos.
Lösung:
- klare Regeln, wie Daten gepflegt werden
- möglichst einfache Erfassung
- regelmäßige Plausibilitätschecks
8. Konkrete Umsetzung im Unternehmen: Schritt-für-Schritt
Wie bringen Sie das Thema „Fortschritt im Projekt sichtbar machen“ nun in Ihre Organisation?
8.1 Ausgangslage analysieren
- Welche Projekte laufen aktuell?
- Wie werden sie heute berichtet?
- Welche Informationen wünschen sich:
- Geschäftsführung?
- Bereichsleiter?
- Projektleiter?
- Teams?
Führen Sie 3–5 kurze Gespräche mit Schlüsselpersonen und sammeln Sie die wichtigsten Anforderungen.
8.2 Zielbild für die Projekttransparenz definieren
Beantworten Sie z. B.:
- Für wen wollen wir Transparenz schaffen? (z. B. Steering Committee, Bereichsleitung, Fachbereiche)
- In welcher Tiefe?
- In welcher Frequenz? (wöchentlich, monatlich, pro Meilenstein)
- Über welche Kanäle? (Dashboard, PDF-Bericht, Jour Fixe, Intranet)
Ergebnis: ein kurzes Zielbild, an dem Sie die Maßnahmen ausrichten.
8.3 Standard-Formate festlegen
Entwickeln Sie 2–3 Standard-Formate, z. B.:
- Projekt-Steckbrief (1 Seite)
- Ziele
- Meilensteine
- Zeit-/Kosten-/Scope-Status (RAG)
- Top-3-Risiken
- nächste Schritte
- Management-Dashboard
- Übersicht über alle laufenden Projekte
- einheitlicher Ampelstatus
- wenige, aber aussagekräftige KPIs
- Team-orientierte Darstellung
- Kanban-Board oder Task-Übersicht
- Sprint- oder Wochenziele
- Burndown/Burnup für aktive Teams
Wichtig: Standards vereinfachen die Wahrnehmung. Entscheider müssen sich nicht jedes Mal auf ein neues Format einstellen.
8.4 Projektmanagement-Tools sinnvoll nutzen
Viele Unternehmen verfügen bereits über Tools (z. B. Jira, Azure DevOps, MS Project, Planungs- oder PPM-Tools), nutzen deren Reporting-Fähigkeiten aber kaum.
Vorgehen:
- Bestehende Tools prüfen: Welche Reporting-Funktionen gibt es?
- Relevante Dashboards auswählen oder konfigurieren
- Komplexität reduzieren: nur das anzeigen, was Zielgruppen wirklich brauchen
- Einheitliche Filter und Definitionen (z. B. was gilt als „Done“?)
Falls Sie noch kein Tool nutzen, starten Sie pragmatisch:
- Einfache Kanban-Boards (physisch oder digital)
- Standardisierte PowerPoint- oder PDF-Reports
- Erst dann auf ein größeres Tool migrieren, wenn der Bedarf klar ist
8.5 Rollen und Verantwortlichkeiten klären
Fortschritt sichtbar machen funktioniert nur, wenn klar ist:
- Wer pflegt die Daten? (Projektebene, Teams, PMO)
- Wer erstellt welche Reports?
- Wer prüft, ob Daten konsistent sind?
- Wer entscheidet auf Basis der Informationen?
Praxisbewährt:
- Projektleiter verantworten inhaltlichen Status und Risikobewertung.
- Teams pflegen Task-/Ticket-Status.
- PMO (Project Management Office) stellt Standards, sammelt und konsolidiert Daten für Portfolioberichte.
8.6 Schulung & Change
Transparenz ist auch ein Kulturthema. Planen Sie:
- kurze Trainings für Projektleiter zu Reporting-Standards
- Einführungsworkshops für neue Dashboards
- klare Kommunikation:
„Ziel ist nicht Kontrolle, sondern bessere Steuerung und Unterstützung.“
Gerade Führungskräfte müssen verstehen, wie sie die sichtbaren Informationen nutzen sollen – und dass ehrliche Berichte erwünscht sind.
8.7 Iterativ verbessern
Starten Sie nicht mit dem „perfekten“ Reporting, sondern:
- Pilotprojekt mit neuen Visualisierungen auswählen.
- Rückmeldungen einholen:
- Waren die Informationen hilfreich?
- Was fehlte?
- Was war zu viel?
- Formate anpassen und erst dann breiter ausrollen.
9. Checkliste: Ist der Fortschritt in Ihrem Projekt wirklich sichtbar?
Nutzen Sie diese Fragen als schnellen Selbsttest:
- Sind die Projektziele klar messbar formuliert?
- Gibt es definierte Meilensteine mit eindeutigen Akzeptanzkriterien?
- Können Sie auf einer Seite erklären, wo das Projekt heute steht?
- Sehen Stakeholder auf einen Blick:
- Was bereits abgeschlossen ist?
- Was bis wann kommt?
- Wo Risiken und Engpässe liegen?
- Nutzen Sie maximal 3–5 zentrale KPIs für das Management?
- Werden Daten regelmäßig und verlässlich gepflegt?
- Sind Visualisierungen für Nicht-Projekt-Experten verständlich?
- Werden auch Probleme und Risiken offen gezeigt?
- Diskutiert der Lenkungsausschuss auf Basis von Fakten, nicht Bauchgefühl?
Wenn Sie mehrere Fragen mit „nein“ beantworten, gibt es Potenzial, wie Sie den Fortschritt im Projekt sichtbarer machen können.
10. Fazit: Sichtbarer Fortschritt als Wettbewerbsvorteil
Fortschritt im Projekt sichtbar machen ist weit mehr als ein „schöner Bericht“. Es ist ein zentrales Steuerungsinstrument:
- Teams wissen, worauf es ankommt.
- Führungskräfte erkennen früh, wo Entscheidungen nötig sind.
- Das Unternehmen nutzt Ressourcen gezielt für die wichtigsten Projekte.
Entscheidend ist die Kombination aus:
- klaren Zielen und Kennzahlen,
- passenden Visualisierungen,
- ehrlicher Kultur
- und einfachen, gut eingeführten Standards.
Wenn Sie die Transparenz in Ihren Projekten systematisch verbessern möchten – von der Zieldefinition bis zum Management-Dashboard – lohnt sich ein externer Blick von außen.
Die PURE Consultant unterstützt Unternehmen dabei, Projektportfolios, Reporting-Strukturen und Entscheidungsroutinen so aufzusetzen, dass Fortschritt nicht nur sichtbar, sondern auch steuerbar wird. Wenn Sie darüber sprechen möchten, wie das in Ihrem Umfeld konkret aussehen kann, nehmen Sie gern Kontakt auf.
