Reporting-Strukturen im Projekt etablieren – Ein sauberes Reporting entscheidet oft darüber, ob ein Projekt ruhig läuft oder permanent „im Nebel“ gesteuert wird. Ohne klare Reporting-Strukturen fehlen Transparenz, Vergleichbarkeit und eine gemeinsame Entscheidungsgrundlage – gerade für Management, Projektleitung und Fachbereiche. In diesem Beitrag erfahren Sie, wie Sie Reporting-Strukturen im Projekt etablieren, die tatsächlich genutzt werden, wie Sie typische Widerstände vermeiden und welche Formate sich in der Praxis bewährt haben. Der Fokus liegt auf umsetzbaren Schritten, realen Beispielen und konkreten Empfehlungen für den Einsatz in Unternehmen.

Was bedeutet „Reporting-Strukturen im Projekt etablieren“?
Reporting-Strukturen im Projekt zu etablieren bedeutet, klare Regeln und Formate festzulegen, wie, wann, von wem und für wen Projektinformationen erhoben, aufbereitet und kommuniziert werden.
Konkret umfasst das:
- Welche Kennzahlen und Informationen berichtet werden (Inhalt)
- In welcher Form (Berichtsformat, Tool, Visualisierung)
- In welcher Frequenz (z. B. wöchentlich, monatlich, Meilenstein-basiert)
- An welche Zielgruppen (Management, Projektsteuerung, Fachbereiche)
- Über welche Kanäle (Dashboard, PDF-Report, Meeting, Ticket-System)
- Nach welchen Verantwortlichkeiten (Wer liefert was bis wann?)
Ziel: Ein schlankes, konsistentes und verlässliches Informationssystem, das Entscheidungen im Projekt unterstützt – statt zusätzlichen Bürokratieaufwand zu erzeugen.
Warum strukturierte Projekt-Reports unverzichtbar sind
Gerade Entscheider und Projektleiter kennen die typischen Symptome fehlender Reporting-Strukturen:
- Status-Meetings ohne klare Faktenbasis
- Widersprüchliche Informationen aus verschiedenen Bereichen
- Überraschungen kurz vor Meilensteinen oder Go-Lives
- Diskussionen über „gefühlte“ statt über real messbare Projektfortschritte
- Management fragt ständig „Wie stehen wir wirklich?“
Sauberes Projekt-Reporting löst diese Probleme, wenn es gut aufgesetzt ist:
- Transparenz: Alle sehen denselben Projektstatus zur selben Zeit.
- Steuerungsfähigkeit: Abweichungen bei Zeit, Budget und Qualität werden früh sichtbar.
- Vergleichbarkeit: Projekte im Portfolio werden nach denselben Kriterien bewertet.
- Verlässlichkeit: Stakeholder wissen, welchen Zahlen sie trauen können.
- Fokussierung: Meetings drehen sich um Entscheidungen, nicht um Datensuche.
Suchintention: Was Leser eigentlich wissen wollen
Wer nach „Reporting-Strukturen im Projekt etablieren“ sucht, möchte in der Regel:
- Verstehen, wie man ein praktikables Reporting-Konzept entwickelt
- Konkrete Beispiele, Templates und Best Practices sehen
- Wissen, welche Reports sinnvoll sind und für wen
- Erkennen, wie man Akzeptanz im Projektteam und im Management erreicht
- Typische Fehler vermeiden, die Reporting schwerfällig und nutzlos machen
Genau darauf baut die folgende Struktur auf: Fokus auf Vorgehen, konkrete Formate, Praxisbeispiele und Stolperfallen.
Grundlagen: Welche Anforderungen Projekt-Reporting erfüllen muss
Bevor Sie Reporting-Strukturen im Projekt etablieren, klären Sie die Anforderungen. Gute Reporting-Systeme erfüllen fünf Kriterien:
- Adressatengerecht
- Management: Verdichtete Kennzahlen, Trends, Risiken, Entscheidungen
- Projektleitung: Detaillierte Statusberichte, Engpässe, Maßnahmen
- Fachbereiche: Informationen zum eigenen Arbeitspaket, Abhängigkeiten
- Konsistent
- Einheitliche Definitionen (z. B. „fertig“, „kritisch“, „im Plan“)
- Gleiche Farben, Skalen und Symbole über alle Berichte hinweg
- Aktuell und verlässlich
- Klare Deadlines für Datenlieferungen
- Plausibilitätschecks und Freigabeprozess
- Schlank
- So viel wie nötig, so wenig wie möglich
- Fokus auf Kennzahlen mit direkter Steuerungsrelevanz
- Automatisierbar
- Möglichst wenige manuelle Schritte
- Nutzung vorhandener Tools (PM-Software, BI-System, Collaboration-Plattform)

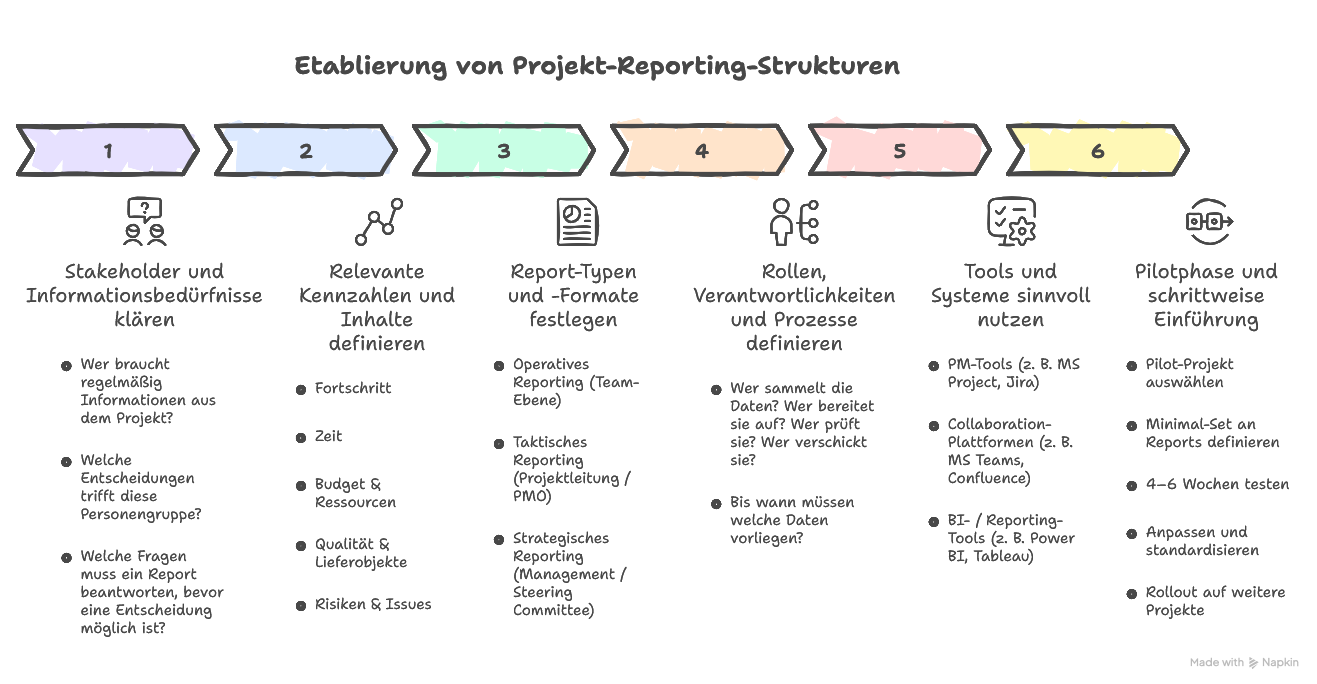

Schritt-für-Schritt: Reporting-Strukturen im Projekt etablieren
1. Stakeholder und Informationsbedürfnisse klären
Starten Sie nicht mit dem Tool, sondern mit den Empfängern:
- Wer braucht regelmäßig Informationen aus dem Projekt?
- Welche Entscheidungen trifft diese Personengruppe?
- Welche Fragen muss ein Report beantworten, bevor eine Entscheidung möglich ist?
Typische Zielgruppen:
- Geschäftsführung / Steering Committee
- Projektleitung / Program Management Office (PMO)
- Fachbereichsleitung
- Controlling / Finance
- IT / Operations
Praxis-Tipp: Führen Sie 3–5 kurze Interviews mit Schlüsselpersonen und fragen Sie jeweils:
- „Welche drei Fragen zum Projekt beschäftigen Sie regelmäßig?“
- „Welche Information fehlt Ihnen aktuell am häufigsten?“
- „Wie häufig brauchen Sie diese Information wirklich?“
Dokumentieren Sie die Antworten. Daraus entsteht die erste Anforderungsliste.
2. Relevante Kennzahlen und Inhalte definieren
Aus den Informationsbedürfnissen leiten Sie ab, welche Inhalte in die Reports gehören. Typische Bereiche:
- Fortschritt
- Erfüllungsgrad Meilensteine (% erreicht, % verspätet)
- Fertigstellungsgrad nach Arbeitspaketen
- Zeit
- Geplanter vs. tatsächlicher Terminverlauf
- Forecast bis Projektende
- Budget & Ressourcen
- Geplantes vs. tatsächliches Budget
- Auslastung kritischer Rollen
- Qualität & Lieferobjekte
- Teststatus, Defects, Abnahmeergebnisse
- Qualität von Zwischenergebnissen
- Risiken & Issues
- Top-Risiken mit Eintrittswahrscheinlichkeit und Auswirkung
- Kritische Issues mit verantwortlicher Person und Fälligkeit
Nicht jede Kennzahl ist für jede Zielgruppe relevant. Priorisieren Sie:
- Management: 10–15 Kerngrößen, stark verdichtet
- Projektleitung: mehr Details zu den Kerngrößen
- Fachbereiche: Status der eigenen Pakete und Abhängigkeiten
3. Report-Typen und -Formate festlegen
Bewährt haben sich drei Ebenen von Projekt-Reporting:
- Operatives Reporting (Team-Ebene)
- Zweck: Tagesgeschäft steuern
- Formate: Kanban-Boards, Task-Listen, kurze Status-Updates
- Frequenz: täglich / mehrmals wöchentlich
- Taktisches Reporting (Projektleitung / PMO)
- Zweck: Projektverlauf steuern
- Formate: wöchentlicher Projektstatus, Risiko-Log, Maßnahmenliste
- Frequenz: wöchentlich oder 14-tägig
- Strategisches Reporting (Management / Steering Committee)
- Zweck: Prioritäten und Entscheidungen auf Portfolio-Ebene
- Formate: Lenkungsausschuss-Reports, Portfolio-Übersichten, KPIs
- Frequenz: monatlich oder pro Meilenstein
Legen Sie für jede Ebene fest:
- Welche Informationen gehören hinein?
- Wie werden sie visualisiert (Ampeln, Diagramme, Tabellen)?
- In welcher Form werden sie bereitgestellt (Dashboard, PDF, Präsentation)?
4. Rollen, Verantwortlichkeiten und Prozesse definieren
Eine Reporting-Struktur funktioniert nur, wenn klar ist:
- Wer sammelt die Daten?
- Wer bereitet sie auf?
- Wer prüft sie?
- Wer verschickt oder veröffentlicht sie?
- Bis wann müssen welche Daten vorliegen?
Typische Rollen im Reporting-Prozess:
- Projektleiter: Gesamtverantwortung für Report-Inhalte
- Arbeitspaketverantwortliche: liefern Status, Aufwand, Risiken
- PMO / Projektassistenz: konsolidiert, formatiert, verteilt
- Fachliche Reviewer / Controlling: Plausibilitätscheck von Budget- und Leistungsdaten
Praxis-Checkliste für einen Reporting-Prozess:
- Reporting-Kalender mit festen Terminen
- Standard-Vorlagen für Statusmeldungen der Arbeitspakete
- Klare Eskalationswege bei fehlenden Daten
- Versionierung und Ablage der Reports an einem definierten Ort
5. Tools und Systeme sinnvoll nutzen
Sie müssen kein neues Tool einführen, um Reporting-Strukturen im Projekt zu etablieren. Wichtiger ist, vorhandene Systeme konsistent zu nutzen:
- PM-Tools (z. B. MS Project, Jira, Planisware): Fortschritt, Aufgaben, Meilensteine
- Collaboration-Plattformen (z. B. MS Teams, Confluence): Ablage von Reports, Protokollen
- BI- / Reporting-Tools (z. B. Power BI, Tableau): Dashboards und Kennzahlen
- ERP/Controlling-Systeme: Budget, Kosten, Ist-Aufwand
Ziel ist eine durchgängige Datenkette:
- Erfassen dort, wo Arbeit entsteht
- Konsolidieren in klaren Sichten
- Visualisieren in Empfänger-geeigneten Formaten
Wichtig: Vermeiden Sie Insellösungen wie persönliche Excel-Sheets, die niemand sonst versteht oder pflegt.
6. Pilotphase und schrittweise Einführung
Statt sofort das gesamte Unternehmen zu verändern, bewährt sich ein schrittweises Vorgehen:
- Pilot-Projekt auswählen
- Möglichst sichtbar, aber nicht existenziell kritisch
- Bereitschaft zur Zusammenarbeit im Team vorhanden
- Minimal-Set an Reports definieren
- Z. B. ein wöchentlicher Projektstatus und ein monatlicher Management-Report
- 4–6 Wochen testen
- Feedback einholen: Was hilft? Was stört? Was fehlt?
- Anpassen und standardisieren
- Vorlagen und Prozesse optimieren
- Reporting-Handbuch oder kurze Guideline erstellen
- Rollout auf weitere Projekte
- Lessons Learned verbreiten
- Schulungen oder kurze Einweisungen anbieten
Praxisbeispiele: Wie Reporting-Strukturen im Projekt funktionieren können
Beispiel 1: IT-Rollout in einem mittelständischen Unternehmen
Ausgangslage:
- 10 Länder, Einführung eines neuen ERP-Systems
- Management klagt über „zu viele Details, aber zu wenig Steuerungsinformation“
Lösung:
- Einführung eines 2-seitigen Management-Statusreports pro Monat mit:
- Ampelstatus pro Land (Zeit, Budget, Qualität, Change-Impact)
- Top-5-Risiken inkl. Maßnahmen
- Entscheidungsbedarf für den Lenkungsausschuss
- Ergänzend ein wöchentlicher PMO-Report:
- Fortschritt nach Arbeitspaketen
- Offene Issues mit Verantwortlichem und Fälligkeit
- Engpassrollen und Kapazitäten
Ergebnis nach drei Monaten:
- Lenkungsausschuss-Sitzungen verkürzen sich deutlich
- Entscheidungen werden schneller getroffen
- Diskussionen drehen sich um Inhalte, nicht um den Status selbst
Beispiel 2: Produktentwicklungsprojekt im Maschinenbau
Ausgangslage:
- Mehrere Entwicklungsstränge (Mechanik, Elektrik, Software)
- Statusberichte sehr technisch, Management versteht kaum Relevanz
Lösung:
- Einführung eines „One Pager“ je Projektphase mit:
- Übersicht zu Meilensteinen mit Ampelfarben
- 3–5 Kernkennzahlen (z. B. Testabdeckung, Reifegrad, Kostenprognose)
- Kurzliste „Was lief gut / Was bereitet Sorgen / Was ist zu entscheiden?“
- Technische Details wandern in Anhangsberichte für die Fachseite
Ergebnis:
- Bessere Kommunikation zwischen Entwicklung und Management
- Frühere Einbindung von Einkauf und Produktion
- Klare Entscheidungsvorlagen, weniger Nachfragen
Typische Fehler beim Aufbau von Reporting-Strukturen
Wer Reporting-Strukturen im Projekt etablieren will, tappt häufig in ähnliche Fallen:
- Zu viel auf einmal wollen
- 20 Kennzahlen, 10 Reports, 5 Tools – niemand blickt mehr durch
- Besser: klein starten, dann gezielt ausbauen
- Reporting vor allem für „Kontrolle von oben“ nutzen
- Teams empfinden Reports als Misstrauenssignal
- Besser: Transparenz als gemeinsames Werkzeug zur Problemlösung darstellen
- Unklare Begriffe und Bewertungen
- Was bedeutet „kritisch“? Ab wie viel Prozent ist Budget „rot“?
- Besser: klare Definitionen, z. B. in einem kurzen Reporting-Glossar
- Kein klarer Verantwortlicher
- Jeder fühlt sich ein bisschen zuständig, aber niemand wirklich
- Besser: klare Owner für jede Reporting-Ebene benennen
- Nur Dokumente, kein Gespräch
- Report verschickt, Haken dran – aber niemand diskutiert ihn
- Besser: Reports immer mit festen Besprechungsformaten verknüpfen
- Reine Zahlen ohne Einordnung
- Zahlen ohne Kontext lassen sich schwer interpretieren
- Besser: kurze Kommentierungen, z. B. „Haupttreiber der Verzögerung ist …“
Wann Reporting-Strukturen im Projekt nicht funktionieren
Es gibt Situationen, in denen auch das beste Konzept scheitert:
- Fehlende Management-Unterstützung
- Wenn Führungskräfte Reports nicht lesen, nicht anfordern und nicht nutzen, wird Reporting zur Pflichtübung ohne Wirkung.
- Kulturelle Blockaden
- In Kulturen, in denen Fehler primär sanktioniert werden, verschweigen Teams Probleme. Reporting zeigt dann nur „grün“, bis es zu spät ist.
- Intransparente oder unzuverlässige Datenquellen
- Wenn Ist-Daten (Aufwand, Kosten, Fortschritt) nicht sauber erfasst werden, bleiben Reports Wunschdenken.
- Überlastete Projektteams
- Wenn Reporting als zusätzliche Last empfunden wird, ohne sichtbaren Nutzen, sinkt Datenqualität und Termintreue.
- Ständiger Methodenwechsel
- Wenn alle paar Monate Kennzahlen, Tools oder Formate wechseln, gehen Vertrauen und Routine verloren.
In solchen Fällen müssen Sie zuerst an den Rahmenbedingungen arbeiten: Kultur, Führung, Ressourcen und Prozesse. Reporting ist kein Ersatz für funktionierende Projektführung, sondern deren Verstärker.
Konkrete Anwendung im Unternehmen: So gehen Sie vor
1. Ist-Analyse im Projektportfolio
- Welche Reports gibt es heute in Ihren Projekten?
- Wer nutzt sie tatsächlich?
- Wo entstehen Doppelarbeiten oder Medienbrüche?
- Wo fehlen verlässliche Kennzahlen?
Das lässt sich in einem halbtägigen Workshop mit Projektleitern und PMO klären.
2. Zielbild für Projekt-Reporting definieren
Zentrale Fragen:
- Welche Standard-Reports sollen alle Projekte liefern?
- Welche Spezial-Reports brauchen nur bestimmte Projektarten (z. B. IT, F&E)?
- Wie soll das Management-Reporting über Projekte hinweg aussehen?
Ergebnis: Ein kurzes Zielbild-Dokument (2–4 Seiten) mit:
- Reporting-Ebenen
- Kern-Kennzahlen
- Tools
- Verantwortlichkeiten
3. Standardisierung und Templates
Erstellen Sie klare, wiederverwendbare Vorlagen, z. B.:
- Standard-Statusbericht (1–2 Seiten)
- Risikoreport mit einheitlicher Bewertungsskala
- Maßnahmenliste mit Verantwortlichen und Terminen
- Lenkungsausschuss-Vorlage
Wichtig: Jede Vorlage sollte eine Beispiel-Ausfüllung enthalten, damit alle verstehen, was erwartet wird.
4. Qualifizierung von Projektleitern und Teams
Reporting-Strukturen im Projekt zu etablieren gelingt nur, wenn Beteiligte wissen:
- Wie interpretiere und bewerte ich Projektkennzahlen?
- Wie formuliere ich klare Statusaussagen und Eskalationen?
- Wie präsentiere ich Reports adressatengerecht?
Setzen Sie auf kurze, praxisnahe Formate:
- Lunch & Learn Sessions
- „Brown Bag“-Trainings
- Peer-Reviews von Statusberichten
5. Kontinuierliche Verbesserung etablieren
Reporting darf kein starres Konstrukt sein. Sinnvoll sind:
- Quartalsweise Retrospektiven zum Projekt-Reporting
- Kurze Umfragen bei Empfängern: „Was hilft, was nicht?“
- Anpassung der Vorlagen auf Basis echter Nutzungserfahrungen
Ziel: Ein lebendiges Reporting-System, das sich mit dem Unternehmen weiterentwickelt, ohne jedes Mal bei null zu starten.
Wichtige W-Fragen rund um Projekt-Reporting
Was gehört in einen guten Projektstatusbericht?
- Klarer Ampelstatus (Zeit, Budget, Scope, Qualität)
- Kurzbeschreibung der letzten und nächsten Schritte
- Abweichungen vs. Plan mit Ursachen
- Top-Risiken und Issues inkl. Maßnahmen
- Konkreter Entscheidungsbedarf
Wie oft sollte im Projekt berichtet werden?
- Operativ: täglich / wöchentlich (abhängig von Dynamik und Methodik, z. B. agil vs. klassisch)
- Projektleitung: wöchentlich oder 14-tägig
- Management: monatlich oder zu definierten Meilensteinen
Wer ist für das Reporting verantwortlich?
- Die Projektleitung trägt die Gesamtverantwortung
- PMO unterstützt bei Struktur, Format und Konsistenz
- Fachbereiche liefern zu definierten Stichtagen ihre Beiträge
Wie detailreich sollte berichtet werden?
- So detailreich wie nötig, so reduziert wie möglich
- Je höher die Hierarchie, desto stärker die Verdichtung
Zusammenfassung: Erfolgsfaktoren für tragfähige Reporting-Strukturen
Um Reporting-Strukturen im Projekt erfolgreich zu etablieren, brauchen Sie:
- Klar definierte Informationsbedürfnisse der Stakeholder
- Ein schlankes Set an standardisierten Reports mit eindeutigen Kennzahlen
- Klare Rollen, Verantwortlichkeiten und Prozesse für Datenerhebung und Freigabe
- Sinnvolle Nutzung vorhandener Tools und Systeme
- Eine Schulung und Sensibilisierung der Projektleiter und Teams
- Eine Kultur, in der Transparenz erwünscht und nicht sanktioniert wird
Wenn diese Bausteine stimmen, wird Reporting vom lästigen Pflichtprogramm zum zentralen Steuerungsinstrument – für einzelne Projekte und das gesamte Projektportfolio.
Nächste Schritte für Ihr Unternehmen
Wenn Sie das Gefühl haben, dass Ihre aktuellen Projekt-Reports viel Aufwand erzeugen, aber wenig Wirkung entfalten, lohnt sich ein strukturierter Blick von außen. Eine kurze Analyse Ihrer bestehenden Reporting-Landschaft, kombiniert mit klaren Handlungsempfehlungen, bringt oft schon nach wenigen Wochen spürbare Verbesserungen.
PURE Consultant unterstützt Unternehmen genau an dieser Stelle: von der Aufnahme der Ist-Situation, über das Design passgenauer Reporting-Strukturen bis hin zur praktischen Einführung in laufenden Projekten.
Wenn Sie Ihre Reporting-Strukturen im Projekt gezielt professionalisieren möchten, ist ein erstes Gespräch ein guter Startpunkt – um zu klären, wo Sie heute stehen und welche Schritte den größten Hebel haben.
