Vorlagenbibliotheken für Projekte aufbauen – Eine gute Vorlage spart Zeit. Eine gute Vorlagenbibliothek verändert, wie ein Unternehmen Projekte steuert. Wer in jedem Projekt wieder bei null anfängt, verliert Effizienz, Qualität und Wissen. Gleichzeitig scheitern viele Versuche, „mal eben ein paar Templates“ zu sammeln. Das Ergebnis: chaotische Ordner, veraltete Dateien, niemand nutzt sie.
In diesem Leitfaden geht es um einen sauberen, praxisnahen Ansatz, wie Sie Vorlagenbibliotheken für Projekte professionell aufbauen, betreiben und im Unternehmen verankern – von der ersten Struktur bis zur Governance.

Was ist eine Vorlagenbibliothek für Projekte?
Eine Vorlagenbibliothek für Projekte ist ein zentraler, strukturierter Ablageort für standardisierte Projektdokumente und Artefakte, zum Beispiel:
- Projektsteckbriefe
- Business Cases
- Projektpläne und Roadmaps
- Risiko- und Stakeholder-Analysen
- Statusberichte
- Checklisten, Entscheidungs- und Abnahmevorlagen
- Lessons-Learned-Templates
Diese Bibliothek ist:
- leicht auffindbar
- versioniert und gepflegt
- auf wiederkehrende Projektarten zugeschnitten
Ziel: Projektteams sollen in Minuten mit professionellen, geprüften Vorlagen startklar sein – ohne Suchen, ohne Eigenbau im stillen Kämmerlein.
Warum Vorlagenbibliotheken für Projekte strategisch wichtig sind
1. Effizienz und Geschwindigkeit
- Projektstart in Stunden statt Tagen
- Weniger Rückfragen („Hast du noch das Template von …?“)
- Reduzierte Einarbeitungszeit für neue Projektleiter
2. Qualität und Vergleichbarkeit
- Einheitliche Struktur von Projektanträgen, Statusberichten und Auswertungen
- Bessere Vergleichbarkeit zwischen Projekten
- Sauberere Datengrundlage für Portfoliosteuerung und Controlling
3. Risikoreduktion
- Vermeidung von Lücken (z. B. fehlende Risikoanalyse oder Stakeholderbetrachtung)
- Klar definierte Pflicht-Dokumente je Projektart
- Bessere Nachvollziehbarkeit bei Audits und Reviews
4. Wissenssicherung
- Best Practices werden in Vorlagen und Beispielen konserviert
- Lessons Learned fließen systematisch zurück in die Templates
- Abhängigkeit von einzelnen „Power-Usern“ sinkt
Für wen lohnen sich Vorlagenbibliotheken besonders?
Typische Einsatzfelder:
- Unternehmensweite Projektportfolios
- IT-Transformationsprogramme
- Produktentwicklung und Innovationsprojekte
- Organisationsentwicklung, Change- und HR-Projekte
- PMOs und Project-Portfolio-Management-Einheiten
Die Hebelwirkung ist besonders groß, wenn:
- viele ähnliche Projekte laufen (Rollouts, Standortprojekte, Migrationswellen)
- mehrere Teams oder Standorte beteiligt sind
- externe Partner eingebunden sind, die nach Ihren Standards arbeiten sollen
Grundprinzipien einer funktionierenden Vorlagenbibliothek
Bevor Sie Strukturen bauen, sollten diese Prinzipien klar sein:
- Weniger ist mehr
Lieber 20 wirklich gute, klare Vorlagen als 120 Dateien, die niemand versteht. - Prozess statt Dateiablage
Vorlagen hängen immer an Prozessen (Projektinitiierung, Steuerung, Abschluss). Keine losgelöste Sammlung. - Nutzerzentriert, nicht PMO-zentriert
Projektleiter, Fachverantwortliche und Teams müssen gut damit arbeiten können. Theorie allein reicht nicht. - Governance von Anfang an
Wer pflegt die Bibliothek? Wer entscheidet über Änderungen? Wie laufen Releases? - Integration in Tools
Die beste Bibliothek nützt nichts, wenn sie in einem toten SharePoint-Ordner liegt. Sie muss dort sein, wo die Arbeit stattfindet (z. B. PPM-Tool, Kollaborationsplattform, Ticket-System).

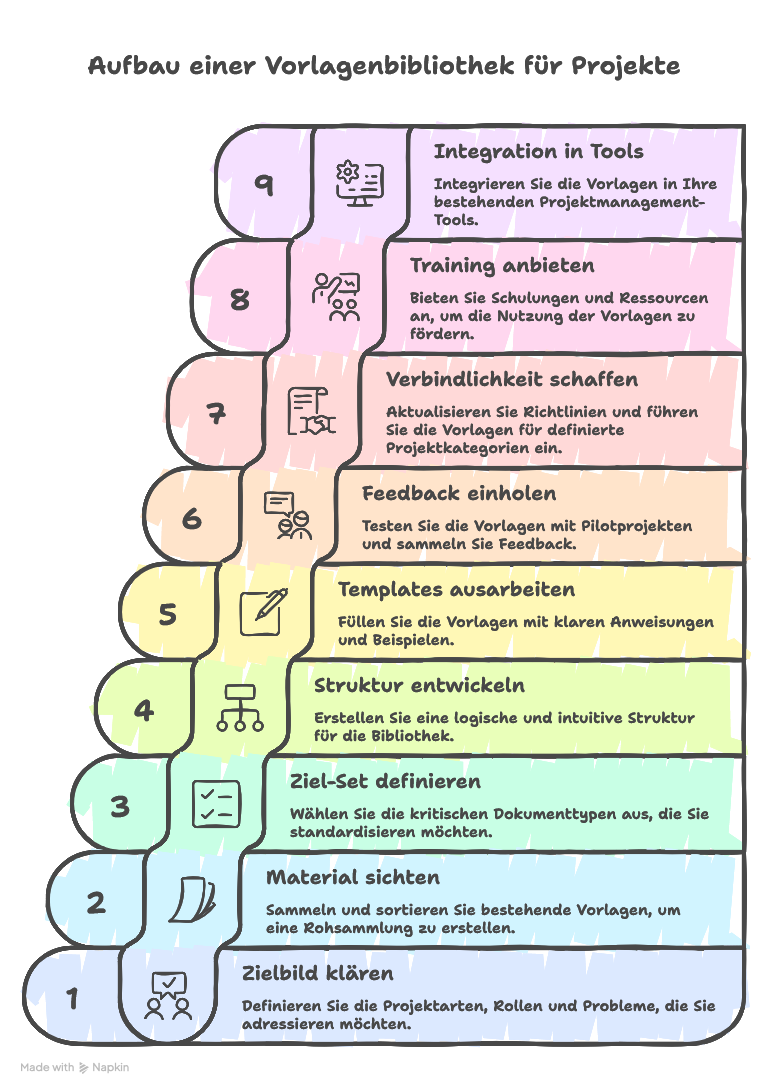

Schritt-für-Schritt: Wie Sie eine Vorlagenbibliothek für Projekte aufbauen
Schritt 1: Zielbild und Scope klären
Beantworten Sie zuerst ein paar grundlegende Fragen:
- Welche Projektarten wollen wir adressieren?
- Für welche Rollen sollen die Vorlagen sein? (Projektleiter, PMO, Fachbereiche, Steuerungsgremien)
- Welche Probleme wollen wir damit konkret lösen?
- z. B. uneinheitliche Statusberichte, schwache Projektanträge, schlechte Dokumentation
- Welche Tools nutzen wir heute für Projekte?
- z. B. MS Teams, SharePoint, Jira, Confluence, PPM-Tool, Office, M365
Aus diesen Antworten leiten Sie ab:
- welche Dokumenttypen Sie standardisieren müssen
- in welcher Tiefe (Lightweight für kleine Projekte, detaillierter für große)
- wo die Bibliothek technisch leben soll
Schritt 2: Bestehendes Material sichten
Nahezu jedes Unternehmen hat bereits „inoffizielle“ Vorlagen:
- alte Projektsteckbriefe
- Statusbericht-Excel aus einem großen Programm
- PPT-Decks für Lenkungsausschüsse
- Checklisten einzelner Projektleiter
So gehen Sie vor:
- Sammeln Sie gezielt:
- PMO, IT, Fachbereiche, zentrale Dienste befragen
- Laufende Projekte um Beispiele bitten
- Sortieren Sie nach:
- Dokumenttyp (z. B. Antrag, Bericht, Plan)
- Qualität (Gut, Mittel, Nicht geeignet)
- Nutzungshäufigkeit
Ergebnis: eine erste Rohsammlung von Best-Practice-Dokumenten. Daraus entsteht später die „1. Generation“ Ihrer Templates.
Schritt 3: Ziel-Template-Set definieren
Sie müssen nicht alles standardisieren. Fokussieren Sie auf kritische Punkte im Projektlebenszyklus.
Beispiel: Kern-Set je Projektart (Classic / Agile / Hybrid):
- Projektantrag / Initiierungsdokument
- Business Case (optional, aber empfohlen bei Investitionen)
- Projektstruktur / Backlog-Struktur
- Projektplan / Releaseplan
- Kommunikationsplan
- Risiko- und Maßnahmenlog
- Statusbericht
- Änderungsantrag (Change Request)
- Abschlussbericht inkl. Lessons Learned
Für kleine Vorhaben können Sie diese in einem kompakten Paket zusammenfassen:
- „Projekt-Light-Template“ mit:
- Kurzsteckbrief
- Ziele und Erfolgskennzahlen
- grober Zeitplan
- Risiken und Annahmen
- Abnahme durch Auftraggeber
Wichtig: Definieren Sie klar, welches Dokument wann verpflichtend ist – und für welche Projektkategorie.
Schritt 4: Struktur und Ablagekonzept entwickeln
Eine Vorlagenbibliothek braucht eine Logik, die für jeden sofort verständlich ist.
Typische Struktur:
- 01_Initiierung
- Projektantrag.docx
- Business-Case-Vorlage.xlsx
- 02_Planung
- Projektstrukturplan-Beispiel.mpp / .xlsx
- Kommunikationsplan-Template.docx
- Risikoanalyse-Template.xlsx
- 03_Durchführung
- Statusbericht-Vorlage.pptx
- Lenkungsausschuss-Deck.pptx
- Änderungsantrag.docx
- 04_Abschluss
- Abschlussbericht.docx
- Lessons-Learned-Workshop-Agenda.docx
Zusätzlich sinnvoll:
- 00_Leitfäden
- Kurzer Leitfaden „So nutzen Sie die Vorlagenbibliothek“
- Definition der Projektkategorien und Pflichtdokumente
Achten Sie auf:
- konsistente Dateinamen
- eindeutige Versionierung (z. B. v1.2, Datum)
- Zugriff über Suchfunktion (Tags, Metadaten, kurze Beschreibungen)
Schritt 5: Templates inhaltlich ausarbeiten
Jetzt geht es um Qualität. Ein Template ist mehr als leere Überschriften.
Gute Vorlagen enthalten:
- klare Struktur mit sinnvollen Überschriften
- kurze Hilfetexte oder Beispiele in Grau/Kommentar
- Pflichtfelder vs. optionale Felder
- konkrete Formulierungsbeispiele, wo sinnvoll
Beispiele:
- Im Projektantrag:
- Abschnitt „Business-Ziel“ mit 2–3 Beispielformulierungen
- Feld „Erfolgskriterien (SMART)“ mit Beispielen
- Im Statusbericht:
- feste Farben und Kategorien (rot/gelb/grün, Trendpfeile)
- standardisierte KPIs (Budget, Scope, Timeline, Risiken)
Ziel: Ein durchschnittlicher Projektleiter kann das Dokument ohne Schulung sinnvoll ausfüllen.
Schritt 6: Praxisfeedback einholen
Bevor Sie unternehmensweit ausrollen:
- wählen Sie 3–5 laufende Projekte
- lassen Sie Projektleiter die neuen Vorlagen im Echtbetrieb nutzen
- holen Sie gezieltes Feedback ein:
Fragen Sie:
- Was war verständlich, was nicht?
- Welche Felder wurden immer leer gelassen?
- Wo wurde frei dazu erfunden, weil etwas fehlte?
- Wie lange hat das Ausfüllen gedauert?
Aus den Antworten:
- vereinfachen Sie Inhalte
- streichen Sie Felder ohne Mehrwert
- ergänzen Sie Hilfetexte an kritischen Stellen
Wie Vorlagenbibliotheken im Unternehmen verankert werden
Eine gute Bibliothek braucht Nutzung. Sonst ist sie nur ein weiteres Ablageexperiment.
Verbindlichkeit schaffen
- Projektmanagement-Richtlinie aktualisieren
- Pflichteinführung für definierte Projektkategorien
- Entscheidungsgremien (Lenkungsausschüsse, Portfolio-Boards) arbeiten nur mit den Standardvorlagen
Training und Enablement
- kurze, fokussierte Trainings für Projektleiter (1–2 Stunden)
- Video-Shorts oder Klickanleitungen:
- „Wie erstelle ich einen Projektantrag?“
- „So füllen Sie den Statusbericht in 15 Minuten aus“
- Onboarding-Module für neue Führungskräfte und PMO-Mitarbeiter
Integration in Tools und Prozesse
- Links zu den Vorlagen direkt in:
- Projektantragsformularen
- PPM-Tool (z. B. Buttons „Neues Projekt anlegen“)
- MS Teams- oder Confluence-Seiten für Projekte
- Automatisierte Projekträume, die direkt:
- die richtigen Dokumente enthalten
- die Ordnerstruktur der Bibliothek nachbilden
Typische Fehler beim Aufbau von Vorlagenbibliotheken
Viele Initiativen scheitern an denselben Punkten:
- Überkomplexe Vorlagen
- 25-seitiger Projektantrag
- 50 Pflichtfelder im Statusbericht
Folge: Niemand nutzt sie freiwillig, es entsteht Schatten-Dokumentation.
- Kein klares Ownership
- Niemand fühlt sich für Inhalte verantwortlich
- Vorlagen veralten, Links brechen, doppelte Versionen entstehen
- Reine PMO-Perspektive
- Vorlagen sind perfekt für Reports nach oben, aber umständlich für die Projektpraxis
- Projektleiter „basteln sich schnell was Eigenes“
- Fehlende Kommunikation
- Einführung läuft still
- Anwender wissen nicht, dass es die Bibliothek gibt
- Führungskräfte fordern weiter individuelle Formate an
- Keine Governance für Änderungen
- Jeder passt sich Templates lokal an
- Mehrere „inoffizielle“ Varianten im Umlauf
- Unsicherheit, welche gültig ist
Wann Vorlagenbibliotheken nicht funktionieren
Vorlagen sind kein Allheilmittel. Es gibt Szenarien, in denen der Ansatz an Grenzen stößt:
- Hochinnovative, einmalige Projekte
- Starke Unsicherheit, kaum vergleichbare Referenzen
- Zu starre Templates können Kreativität und Problemlösung behindern
- Unternehmen ohne grundlegende Projektkultur
- Wenn Projektrollen, Entscheidungswege und Ziele unklar sind
- Dann lösen Vorlagen kein kulturelles oder strukturelles Problem
- Keine Unterstützung aus dem Top-Management
- Wenn Führungskräfte nicht mitziehen und weiter „ihre“ Berichtsformate verlangen
- Dann kippt der Standardisierungsansatz schnell
- Fehlende Ressourcen für Pflege und Weiterentwicklung
- Ohne Zeitbudget im PMO oder in der Projektorganisation
- Veraltet die Bibliothek und verliert Akzeptanz
In solchen Fällen sollten Sie zuerst Grundlagen klären:
- Projektgovernance
- Rollen- und Verantwortungsdefinition
- Entscheidungsstrukturen
Erst danach lohnen sich Vorlagenbibliotheken wirklich.
Reale Praxisbeispiele aus Unternehmen
Beispiel 1: IT-Portfolio eines Industrieunternehmens
Ausgangslage:
- 60+ laufende IT-Projekte
- Jeder Bereich nutzte eigene Vorlagen
- Portfolio-Board hatte kaum Vergleichbarkeit
Vorgehen:
- PMO definierte ein schlankes Kernset: Projektantrag, Statusbericht, Risiko-Log
- Bestehende Vorlagen wurden konsolidiert
- Templates wurden im PPM-Tool hinterlegt
- Vorstand beschloss: Nur Projekte mit Standardantrag kommen ins Portfolio
Ergebnis nach 12 Monaten:
- deutliche Reduktion der Projektanträge ohne klaren Business-Nutzen
- Statusberichte vergleichbar, wöchentliche „Berichts-Chaos“ entfiel
- bessere Entscheidungsqualität im Portfolio-Board
Beispiel 2: Rollout-Projekte in einer Retail-Kette
Ausgangslage:
- Wiederkehrende Filial-Rollouts (Umbauten, neue Services)
- Jedes Projektteam nutzte eigene Checklisten und Pläne
- Viele Fehler wiederholten sich
Vorgehen:
- Analyse der 10 letzten Rollouts
- Extraktion der besten Checklisten und Ablaufpläne
- Aufbau einer zentralen Vorlagenbibliothek mit:
- Standard-Checkliste pro Rolloutphase
- Mustern für Behördenkommunikation
- Lessons-Learned-Dokument
Ergebnis:
- deutliche Verkürzung der Rollout-Durchlaufzeit
- weniger Verzögerungen durch vergessene Schritte
- Standardisierung erleichterte die Einarbeitung neuer Projektleiter
Konkrete Anwendung im Unternehmen: Vorgehensmodell in 90 Tagen
Wie könnten Sie im eigenen Unternehmen starten? Ein pragmatisches 90-Tage-Vorgehen:
Phase 1 (Wochen 1–3): Analyse und Zielbild
- Stakeholder-Interviews (PMO, IT, Fachbereiche, Controlling)
- Sichtung bestehender Vorlagen und Berichtsformate
- Definition der Zielgruppen und Projektkategorien
- Entscheidung über technische Plattform (z. B. M365, PPM-Tool, Confluence)
Ergebnis: abgestimmtes Zielbild und Roadmap.
Phase 2 (Wochen 4–8): Design und Prototyping
- Auswahl der Kern-Dokumenttypen je Projektkategorie
- Erstellung erster Template-Versionen anhand von Best Practices
- Aufbau einer Pilot-Bibliothek (Struktur, Benennung, Metadaten)
- Durchführung von 2–3 Feedbackrunden mit Pilotprojekten
Ergebnis: praxiserprobte erste Version der Vorlagenbibliothek.
Phase 3 (Wochen 9–12): Rollout und Verankerung
- Offizieller Beschluss der Projektmanagement-Gremien
- Integration der Vorlagen in Tools und Onboarding-Prozesse
- Kurze Trainingsformate für Projektleiter und Führungskräfte
- Definition eines Change- und Release-Prozesses für die Bibliothek
Ergebnis: produktiver Einsatz im Tagesgeschäft, nicht nur Pilotcharakter.
Governance: So halten Sie die Vorlagenbibliothek lebendig
Ohne klare Governance veraltet jede Bibliothek.
Wichtige Bausteine:
- Owner
- Meist PMO oder zentrale Projektorganisation
- Verantwortlich für Inhalt, Qualität und Releaseplanung
- Change-Prozess
- Vorschläge aus Projekten werden kanalisiert
- Regelmäßige Reviews (z. B. halbjährlich)
- Freigabeprozess für neue Versionen
- Versionierung und Archivierung
- Eindeutige Kennzeichnung von Major-/Minor-Updates
- Alte Versionen werden archiviert, aber nicht mehr aktiv verlinkt
- Transparente Kommunikation
- Änderungslog („Was ist neu?“)
- Kurze Hinweise bei Updates (Mail, Intranet, Teams-Post)
Checkliste: Ist Ihre Vorlagenbibliothek reif für den Rollout?
Stellen Sie sich diese Fragen:
- Gibt es ein klares Zielbild und abgesteckten Scope?
- Sind die wichtigsten Projektkategorien definiert?
- Haben Sie ein überschaubares, aber vollständiges Kern-Set von Vorlagen?
- Ist die Struktur der Bibliothek für neue Nutzer intuitiv verständlich?
- Haben 3–5 reale Projekte die Vorlagen getestet?
- Gibt es eine offizielle Entscheidung zur Einführung?
- Sind Rollen für Pflege und Weiterentwicklung geklärt?
- Ist die Bibliothek in Ihre Tools und Prozesse integriert?
Wenn Sie die meisten Fragen mit „Ja“ beantworten, steht einem breiteren Einsatz wenig im Weg.
Fazit: Vorlagenbibliotheken als Hebel für professionelles Projektmanagement
Vorlagenbibliotheken für Projekte sind kein Selbstzweck. Sie sind ein Hebel, um Projektarbeit systematischer, effizienter und transparenter zu machen. Entscheidend ist nicht die Anzahl der Templates, sondern:
- ihre Praxistauglichkeit
- ihre Verankerung in Prozessen und Tools
- ihre kontinuierliche Weiterentwicklung
Wer den Aufbau strukturiert angeht, kann innerhalb weniger Monate:
- Projektstarts beschleunigen
- Portfolioentscheidungen verbessern
- Wissen dauerhaft im Unternehmen halten
Wenn Sie den Aufbau einer professionellen Vorlagenbibliothek für Ihre Projektlandschaft angehen möchten oder Ihre bestehende Sammlung endlich nutzbar machen wollen, lohnt sich ein externer Blick. Die PURE Consultant unterstützt Unternehmen dabei, aus verstreuten Dateien ein tragfähiges, gelebtes Standard-Set für Projekte zu entwickeln – von der Analyse über das Design bis zur Umsetzung im Alltag.
