Qualitätsmanagement im Projekt einfach umsetzen

Qualitätsmanagement im Projekt einfach umsetzen – Gute Projekte scheitern selten an der Idee. Sie scheitern an mangelhafter Qualität: unklare Anforderungen, teure Nacharbeiten, genervte Stakeholder. Genau hier hilft Qualitätsmanagement im Projekt. Richtig umgesetzt sorgt es dafür, dass Ergebnisse passen, Risiken sinken und das Team fokussiert bleibt. Dieser Beitrag zeigt, wie Sie Qualitätsmanagement im Projekt einfach und pragmatisch aufsetzen – ohne Overengineering, aber mit klaren Strukturen, die in der Praxis funktionieren.

Qualitätsmanagement im Projekt einfach umsetzen
Qualitätsmanagement im Projekt einfach umsetzen

Was bedeutet Qualitätsmanagement im Projekt?

Qualitätsmanagement im Projekt umfasst alle Aktivitäten, mit denen Sie sicherstellen, dass Projektergebnisse die vereinbarten Anforderungen zuverlässig erfüllen.

Es geht dabei um drei Kernfragen:

Wichtig: Qualitätsmanagement ist nicht gleich „Perfektion“. Es geht um passende Qualität zu akzeptablen Kosten und in der vereinbarten Zeit.


Warum Qualitätsmanagement im Projekt oft scheitert

In vielen Unternehmen existieren Qualitätsrichtlinien, ISO-Zertifizierungen oder Prozesshandbücher. Trotzdem hakt es in Projekten. Typische Gründe:

Die Folge: Diskussionen, Change Requests, Frust – und Mehrkosten. Ziel dieses Artikels ist, diesen Kreislauf zu durchbrechen.


Suchintention übersetzt: Was wollen Leser wirklich?

Wer nach „Qualitätsmanagement im Projekt einfach umsetzen“ sucht, will in der Regel drei Dinge:

Daher liegt der Fokus hier auf konkreten Schritten, Vorlagen im Kopf und Beispielen aus der Praxis. Theoretische Modelle sind nur so weit relevant, wie sie bei der Umsetzung helfen.

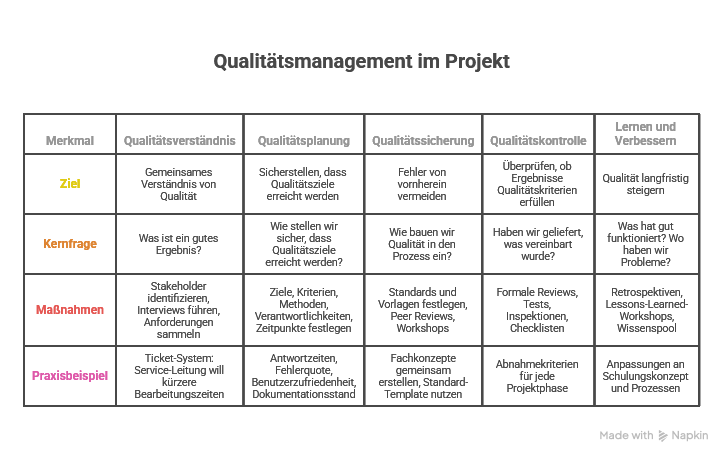

Die 5 zentralen Bausteine für Qualitätsmanagement im Projekt

Qualitätsmanagement im Projekt lässt sich auf fünf Bausteine herunterbrechen:

  1. Qualitätsverständnis klären
  2. Qualitätsplanung aufsetzen
  3. Qualitäts­sicherung verankern
  4. Qualitäts­kontrolle organisieren
  5. Lernen und verbessern

Schauen wir uns jeden Baustein Schritt für Schritt an.


1. Qualitätsverständnis im Projekt klären

Ohne gemeinsames Verständnis von Qualität reden alle aneinander vorbei. Startpunkt ist daher immer die Frage:

Was ist in diesem Projekt ein „gutes Ergebnis“ – aus Sicht aller relevanten Stakeholder?

Konkrete Schritte

Praxisbeispiel

Ein Unternehmen führt ein neues Ticket-System im Service ein. Auf dem Papier lautet das Ziel: „Einführung eines modernen Ticket-Tools“. In einem kurzen Workshop wird klar:

Erst aus diesen Punkten entsteht ein realistisches Qualitätsbild. Ohne diesen Schritt hätte das Projekt „irgendwie ein Tool“ geliefert – aber vermutlich nicht das, was alle brauchen.


2. Qualitätsplanung: Klar festlegen, was wie erreicht wird

Qualitätsplanung beantwortet die Frage: Wie stellen wir sicher, dass unsere Qualitätsziele erreicht werden?

Inhalte eines schlanken Qualitätsplans

Ein Qualitätsplan für ein Projekt sollte mindestens enthalten:

Sie brauchen dafür kein 30-seitiges Dokument. Eine strukturierte 3–5-seitige Vorlage reicht oft völlig aus.

Beispiel für Qualitätskriterien

Diese Kriterien machen Qualität messbar – und damit steuerbar.


3. Qualitätssicherung: Fehler vorbeugen statt reparieren

Qualitätssicherung (QS) umfasst alle vorbeugenden Maßnahmen, mit denen Sie Fehler von vornherein vermeiden.

Wichtige Frage: Wie bauen wir Qualität in den Prozess ein, statt sie am Ende „reinzutesten“?

Typische Maßnahmen der Qualitätssicherung im Projekt

Je früher ein Fehler auffällt, desto günstiger ist er zu beheben. Gute Qualitätssicherung verschiebt Prüfungen möglichst nach vorn in den Prozess.

Praxisbeispiel

In einem IT-Projekt wurden früher Fachkonzepte erst am Ende von der IT geprüft. Ergebnis: späte Änderungswünsche, Auseinandersetzungen, Verzögerungen.

Nach der Umstellung:

Fehler werden nicht komplett verschwinden. Aber sie fallen früher auf und verursachen weniger Schaden.


4. Qualitätskontrolle: Ergebnisse systematisch prüfen

Qualitätskontrolle bedeutet: Wir prüfen, ob die Lieferobjekte (z. B. Dokumente, Prototypen, Software, Prozesse) die vereinbarten Qualitätskriterien erfüllen.

Typische Fragen:

Formen der Qualitätskontrolle im Projekt

Wichtig ist: Kontrolle ist kein Misstrauen, sondern Risikomanagement. Wenn das Projektteam das versteht, steigt die Akzeptanz.


5. Lernen und Verbessern: Qualität langfristig steigern

Projekte sind immer auch Lernfelder. Wer Qualität ernst nimmt, fragt:

Instrumente:

Wichtig ist, dass Ergebnisse nicht in der Schublade verschwinden, sondern in Prozesse und Standards einfließen.


Typische Fehler beim Qualitätsmanagement im Projekt

Viele Projekte wollen Qualität verbessern, treten aber in dieselben Fallen. Häufige Fehler sind:

  1. Zu viel Papier, zu wenig Wirkung
    Umfangreiche QM-Handbücher, aber niemand hält sich daran. Besser: wenige, klare Regeln, die wirklich angewendet werden.
  2. Späte Qualitätssicherung
    Qualität wird erst kurz vor Go-Live ein Thema. Dann ist es zu spät für strukturelle Änderungen.
  3. Unklare Verantwortung
    „Qualität“ ist Chefsache, aber niemand fühlt sich zuständig. Definieren Sie klare Rollen und Verantwortlichkeiten.
  4. Kein Bezug zur Realität
    Qualitätskriterien sind unrealistisch oder am Alltag vorbeigeplant. Folge: dauerhafte Zielverfehlung und Demotivation.
  5. Nur auf Produktqualität schauen
    Der Projektprozess selbst bleibt unbetrachtet. Schlechte Abstimmungen und Schnittstellen erzeugen aber oft die größten Qualitätsprobleme.

Wer diese Fehler vermeidet, hat bereits viel gewonnen.


Wann Qualitätsmanagement im Projekt nicht funktioniert

Es gibt Situationen, in denen selbst gut gemeintes Qualitätsmanagement ins Leere läuft:

In solchen Umfeldern sollten Sie zuerst an Rahmenbedingungen und Kultur arbeiten, bevor Sie QM-Methoden weiter verfeinern.


Qualitätsmanagement im Projekt: Schritt-für-Schritt-Einstieg

Wie setzen Sie Qualitätsmanagement im Projekt einfach um, wenn Sie heute praktisch bei Null stehen? Ein praxistauglicher Einstieg besteht aus sieben Schritten:

  1. Projektziele und Qualitätsverständnis klären
    • Kurzer Workshop mit den wichtigsten Stakeholdern (2–3 Stunden)
    • Fragen:
      • Was ist ein Erfolg aus Ihrer Sicht?
      • Was darf auf keinen Fall passieren?
      • Welche Mindeststandards sind zwingend?
  2. 2–3 messbare Qualitätskriterien definieren
    • z. B. Fehlerquote, Performance, Nutzerzufriedenheit, Termintreue
    • Kriterien so formulieren, dass man sie objektiv prüfen kann
  3. Schlanken Qualitätsplan erstellen
    • 3–5 Seiten reichen
    • Inhalt: Ziele, Kriterien, Maßnahmen, Verantwortlichkeiten, Zeitpunkte
    • Abgleich im Lenkungsausschuss
  4. Standard-Checklisten einführen
    • z. B. für:
      • Abnahme von Arbeitspaketen
      • Go-Live-Entscheidung
      • Übergabe an Betrieb
    • Checklisten gemeinsam mit den Teams erstellen
  5. Regelmäßige Reviews und Tests einplanen
    • Reviews in den Projektplan integrieren, nicht „on top“
    • Für wichtige Lieferobjekte klare Abnahmewege festlegen
  6. Feedback- und Lernschleifen etablieren
    • alle 4–6 Wochen kurze Retrospektiven
    • fokussierte Fragen:
      • Was lief gut, das wir beibehalten wollen?
      • Was hat gestört?
      • Was ändern wir konkret für die nächsten 4 Wochen?
  7. Qualitätsstatus transparent machen
    • einfache Übersichten (Ampelstatus, wenige Kennzahlen)
    • Qualität regelmäßig im Steering Committee berichten
    • Probleme offen adressieren, nicht beschönigen

Mit diesen Schritten haben Sie ein funktionierendes Grundgerüst, das Sie später ausbauen können.


Konkrete Anwendung im Unternehmen

Wie bringen Sie Qualitätsmanagement im Projekt in die Breite der Organisation, nicht nur in ein einzelnes Pilotprojekt?

1. Gemeinsame Standards entwickeln

Wichtig: Die Teams sollten an der Erstellung beteiligt sein. Sonst bleiben die Vorlagen Papier.

2. Rollen und Verantwortlichkeiten klären

Ein einfaches RACI-Schema (Responsible, Accountable, Consulted, Informed) hilft, Verantwortlichkeiten klar zuzuordnen.

3. Schulung und Befähigung

Ziel ist nicht Zertifizierung, sondern bessere Projekte.

4. Pilotprojekte nutzen

Starten Sie mit 1–2 Projekten als Pilot:

Danach lassen sich Standards anpassen und auf weitere Projekte übertragen.

5. Verankerung in Governance und Portfoliosteuerung

So wird Qualitätsmanagement nicht als Zusatz, sondern als normaler Teil guter Projektsteuerung wahrgenommen.


Reales Praxisbeispiel: Qualitätsmanagement in einem Organisationsprojekt

Ein mittelständisches Unternehmen wollte seine Vertriebsprozesse harmonisieren und ein neues CRM-System einführen. Früher waren ähnliche Projekte an Akzeptanzproblemen gescheitert.

Dieses Mal wurden gezielt Maßnahmen für Qualitätsmanagement im Projekt eingeführt:

  1. Klares Qualitätsverständnis
    • Erfolgsdefinition gemeinsam mit Vertrieb, Marketing und Service
    • Kernkriterien: Akzeptanz der Nutzer, Datenqualität, Integration in bestehende Systeme
  2. Schlanker Qualitätsplan
    • definierte KPIs, z. B.:
      • mindestens 80 % aktive CRM-Nutzung nach 6 Monaten
      • weniger als 5 % Datensätze mit kritischen Fehlern
    • konkrete Maßnahmen zur Erreichung dieser Ziele
  3. Frühe Einbindung der Nutzer
    • Pilotgruppe von Vertriebsmitarbeitern in Konzeption und Tests
    • Reviews von Masken und Prozesslogik mit echten Fällen
  4. Strukturierte Abnahmen
    • definierte Abnahmekriterien für jede Projektphase
    • keine Phase wurde ohne formale Abnahme abgeschlossen
  5. Lernschleifen
    • monatliche Retrospektiven
    • Anpassungen an Schulungskonzept und Prozessen auf Basis des Feedbacks

Ergebnis: Das Projekt blieb im Zeit- und Budgetrahmen. Die Nutzungsrate des CRM lag nach 6 Monaten deutlich höher als bei Vorgängerprojekten. Entscheidend war nicht ein perfektes QM-Handbuch, sondern die konsequente Anwendung weniger, aber wirksamer QM-Prinzipien.


Wichtige W‑Fragen zum Qualitätsmanagement im Projekt (kurz beantwortet)

Was ist Qualitätsmanagement im Projekt?
Qualitätsmanagement im Projekt umfasst Planung, Sicherung, Kontrolle und Verbesserung der Qualität von Projektergebnissen und Projektprozessen.

Warum ist Qualitätsmanagement im Projekt wichtig?
Weil es hilft, Anforderungen klar zu machen, Risiken zu senken, Nacharbeiten zu vermeiden und Akzeptanz bei Stakeholdern zu sichern.

Wer ist für Qualität im Projekt verantwortlich?
Grundsätzlich das gesamte Projektteam. Die Projektleitung koordiniert Qualitätsaktivitäten, Fachbereiche und Technik verantworten ihre jeweiligen Qualitätsaspekte.

Wie starte ich mit Qualitätsmanagement im Projekt?
Mit einem klaren Qualitätsverständnis, wenigen messbaren Kriterien, einem schlanken Qualitätsplan und regelmäßig geplanten Reviews und Tests.

Brauche ich dafür eine ISO-Zertifizierung?
Nein. ISO-Normen können Orientierung geben, aber Sie können auch ohne Zertifizierung wirksames Qualitätsmanagement im Projekt etablieren.


Zusammenfassung: So setzen Sie Qualitätsmanagement im Projekt einfach um

Die Kernelemente lassen sich auf wenige Punkte verdichten:

Wenn Sie diese Schritte konsequent umsetzen, verbessern Sie nicht nur die Qualität einzelner Projekte, sondern heben das gesamte Projektportfolio auf ein neues Niveau.


Nächste Schritte für Ihr Unternehmen

Wenn Sie Qualitätsmanagement im Projekt nicht nur in einem Einzelprojekt, sondern breit im Unternehmen verankern wollen, lohnt sich ein strukturierter Blick von außen. Eine erfahrene Beratung wie die PURE Consultant kann Sie dabei unterstützen,

So schaffen Sie Rahmenbedingungen, in denen Projekte verlässlich Ergebnisse liefern, die fachlich, technisch und organisatorisch überzeugen.
